Работа диаграммы Ганта для расчета себестоимости: предварительный срок изделия — до запуска в производство

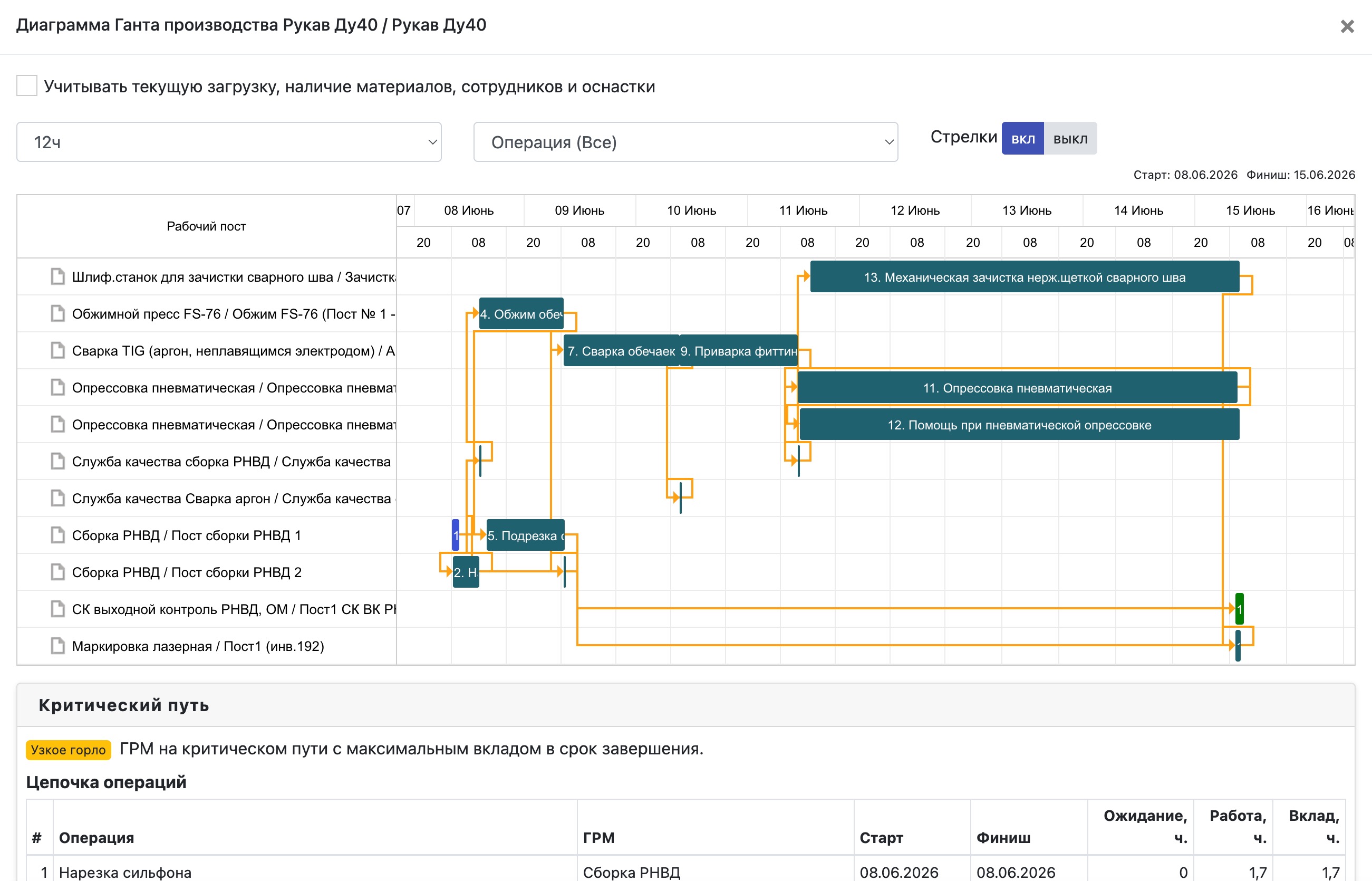

В системе управления производством Завод365 при расчете себестоимости нового изделия доступна диаграмма Ганта плана производства. Это предварительный, но уже учитывающий производственные ограничения инструмент, который помогает еще на этапе коммерческого предложения дать клиенту более реалистичный прогноз срока изготовления.

Раньше менеджер видел технологическую длительность как идеальный сценарий. Теперь он может включить флаг "Учитывать текущую загрузку, наличие материалов, сотрудников и оснастки" и получить прогноз, который приближен к реальности. Это не финальный план заказа, а важный ориентир для диалога с клиентом и для производства, чтобы заранее увидеть потенциальные “узкие места”.

Ключевое отличие от диаграммы Ганта производственного заказа в том, что здесь нет фактического прогресса, расчет строится с нуля на основе сохраненной себестоимости конфигурации изделия. Это позволяет проверить технологию и ресурсы до того, как заказ будет размещен.

Что дает диаграмма Ганта на этапе расчета себестоимости:

  • Технологическую длительность изготовления (идеальный срок).
  • Срок с учетом реальных ограничений (загрузка ГРМ, приоритеты, материалы, сотрудники, оснастка).
  • Критический путь операций, определяющих итоговую дату.
  • Самые загруженные и наименее загруженные ГРМ и рабочих.
  • Предупреждения о нехватке материалов, оснастки, сотрудников или задержках из-за других заказов.

Менеджеру продаж инструмент помогает не обещать клиенту идеальный срок, а предложить обоснованный прогноз и заранее выявить риски. Мастеру производства — проверить, реалистична ли технология, где может возникнуть дефицит ресурсов, и что можно оптимизировать до запуска.

Важные особенности работы:

  • Идеальный срок (без учета ограничений) — это нижняя граница, полезная для понимания технологического минимума.
  • Реальный срок (с флагом ограничений) — основной ориентир для предварительного обещания клиенту.
  • Красные ошибки (неактивная ГРМ, отсутствие рабочих, нехватка оснастки) блокируют расчет — менеджер не должен подтверждать срок, пока они не исправлены.
  • Желтые предупреждения (ожидание материалов, занятость ресурсов) показывают, что именно растягивает срок.

Новый модуль уже доступен в блоке «Продажи → Себестоимость изделий» в ZAVOD365. Рекомендуется использовать его при каждом расчете себестоимости, особенно перед согласованием сроков с клиентом или при сравнении вариантов технологии.

Подробная инструкция с описанием всех режимов, цветов операций и алгоритма поиска причин задержек опубликована в документации.
